2025.5.29最新硫化黑進展情況 |

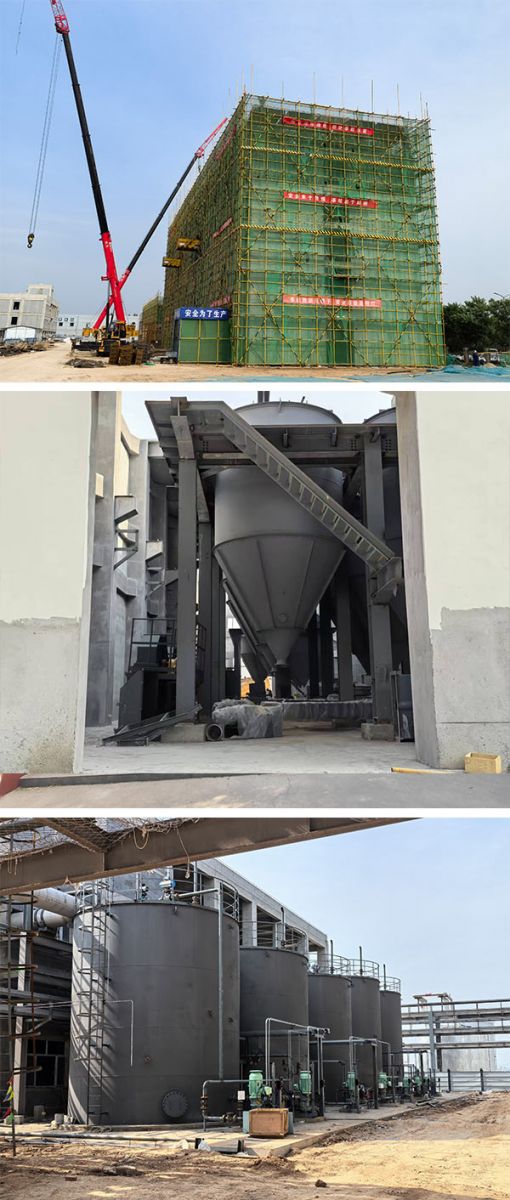

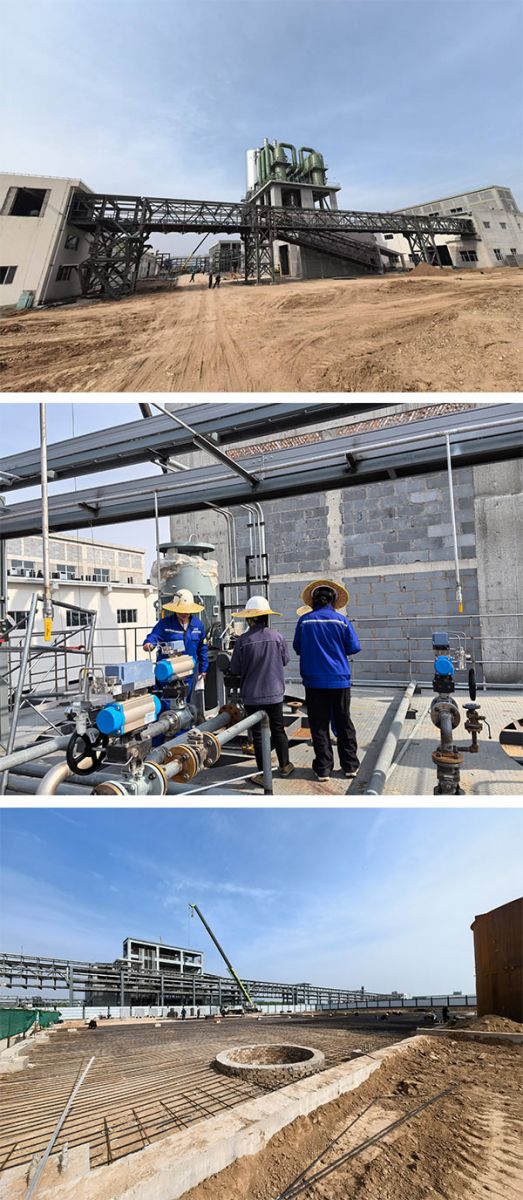

一、 硫化黑裝置總體安裝情況: 1、設備安裝情況 主體設備已安裝完成。 2、管道安裝情況 工藝管道:硫化前部、硫化、水解、尾氣已安裝完成90%。 儀表管道:硫化前部、硫化完成80%、水解安裝完成95%。 3、電氣、儀表安裝情況 硫化黑裝置配電室安裝完成80%,水解動力、儀表電纜敷設完成,接線完成90%,硫化動力、儀表電纜敷設完成,接線完成95%,硫化前部?jì)x表、動力電纜正在敷設完成90%,接線完成30%。 二、噴霧干燥裝置 1、設備安裝情況 設備安裝完成,設備保溫已施工完成。 2、管道安裝情況 管道安裝完成95%,管道保溫已施工完成。 3、電氣、儀表安裝情況 電氣、儀表已全部安裝完成。 三、尾氣處理裝置 施工情況: 1、 設備安裝:裝置內主要設備已安裝完成80%; 2、 工藝管道安裝:工藝管道預制焊接安裝完成60%; 3、 儀表管道:現場正在預制; 4、 電氣安裝:現場正在整理設備就地操作柜準備開始安裝; 5、 儀表安裝:未開始安裝; 四、非標儲罐 1、現場非標儲罐共計24臺,現場已制作焊接完成。 2、非標儲罐防腐噴漆完成80%。 五、滾筒干燥混合機安裝 1、設備:主要設備已安裝就位完成。 2、 電氣:低壓配電柜已安裝就位完成,電纜橋架安裝完成,電纜鋪設完成,接線完成70%。
(恒錦盛綜合科 宋佳強) |
